Основи, фундаменти и подземни части
Многофамилна жилищна сграда, ж.к. Младост
Имате теч или предстоящ обект? Заявете безплатен оглед — ще предложим най-доброто решение за вашия случай.
ЗАЯВЕТЕ ОГЛЕД ДНЕС
Подземна част на многофамилна жилищна сграда в ж.к. Младост. Хидроизолацията е решена в три независими бариери, заложени на едно и също място — работната фуга между фундаментната плоча и сутеренните стени. Днес сградата е на четири етажа над тази фуга и до нея вече няма достъп. Точно това е причината да бъдат три.
Възел / приложение
Работна фуга между фундаментната плоча и сутеренните стени на подземен етаж
Метод
Кристализация в бетоновата смес, водонабъбваща лента в самата фуга и инжекционни маркучи, които остават достъпни
Вложена система
TECMA ADMIX CRYSTAL · водонабъбваща лента · инжекционен маркуч за смола
Задачата

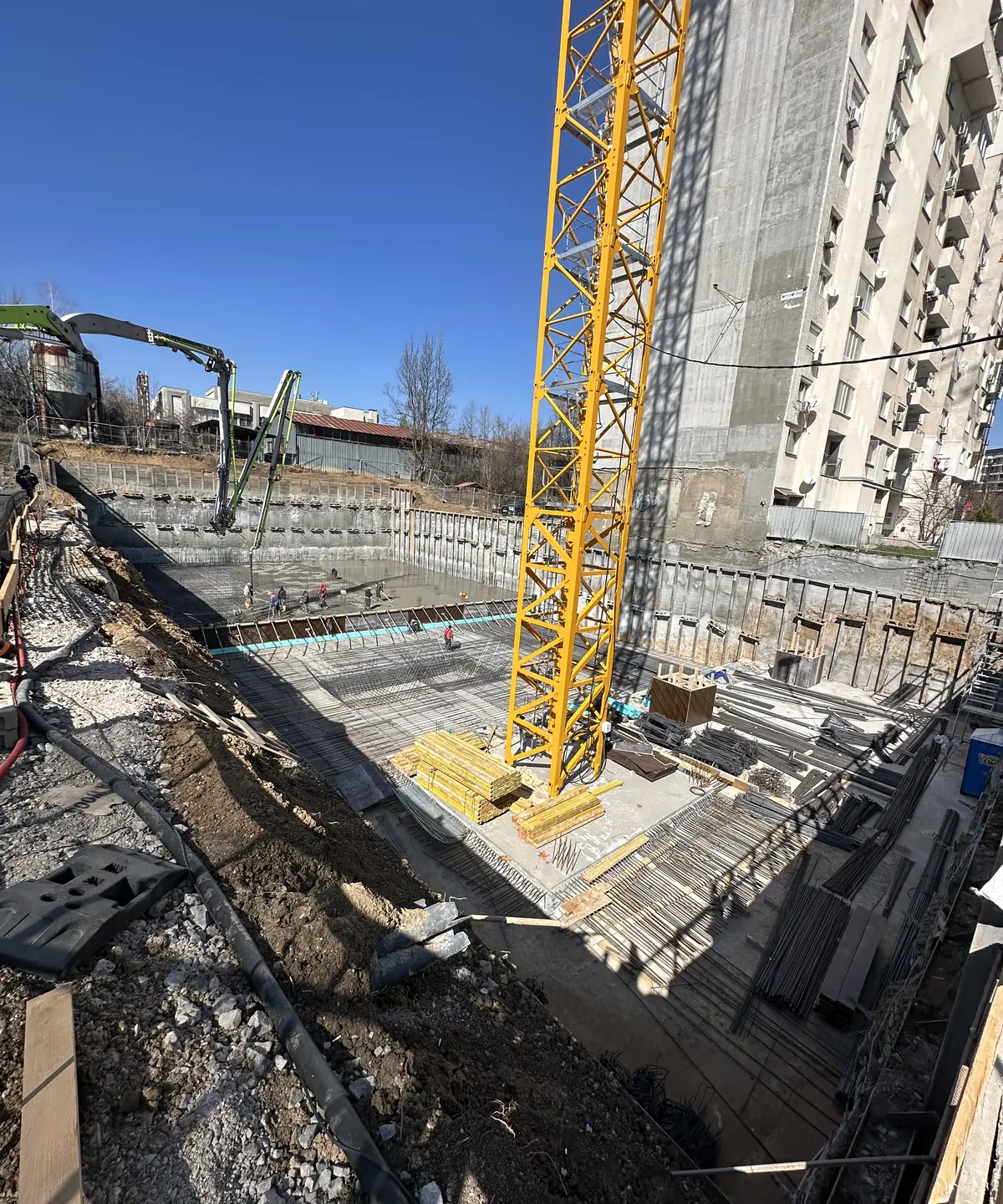

Подземен етаж в терен с вода. Плочата и стените се изливат на етапи и между тях остава работна фуга — прекъсване в бетона по целия периметър. Водата почти никога не влиза през тялото на бетона; влиза през това прекъсване. А фугата е под сградата: щом конструкцията тръгне нагоре, до нея няма връщане. Решението трябваше да е взето преди бетонирането и да издържи без ремонт.
Бариера 1 — самият бетон
Кристализиращата добавка се дозира в бетоновата смес още в бетоновия център, преди миксерът да тръгне към обекта. В присъствието на вода тя реагира с свободната вар в цимента и разраства неразтворими кристали в капилярите. Бетонът става водоплътен в цялата дебелина на сечението, а не само по лицето, и микропукнатините, които се появят по-късно, се самозалекуват при контакт с вода. Какво не може: фугата не е бетон — там сечението е прекъснато и няма какво да кристализира.
Бариера 2 — водонабъбващата лента

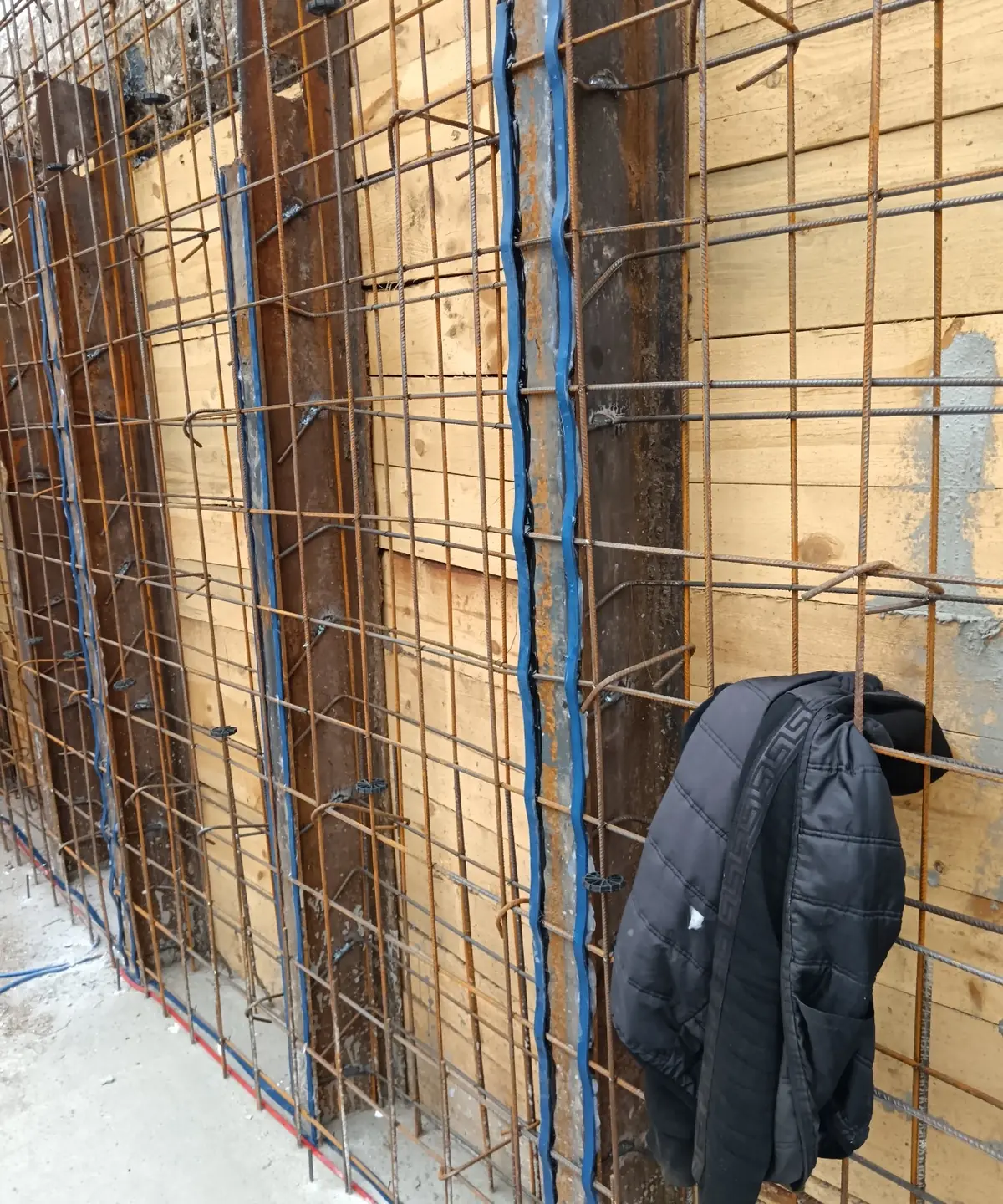

Лентата се закрепва в армировката по оста на фугата, преди да се вдигне кофражът на стената, и остава затворена в бетона от двете страни. При контакт с вода тя набъбва многократно и притиска фугата отвътре — колкото повече вода, толкова по-плътно затваря. Работи механично и не зависи от качеството на бетона около нея. Какво не може: щом стената е излята, лентата е недостъпна — не може да се провери, не може да се доработи.

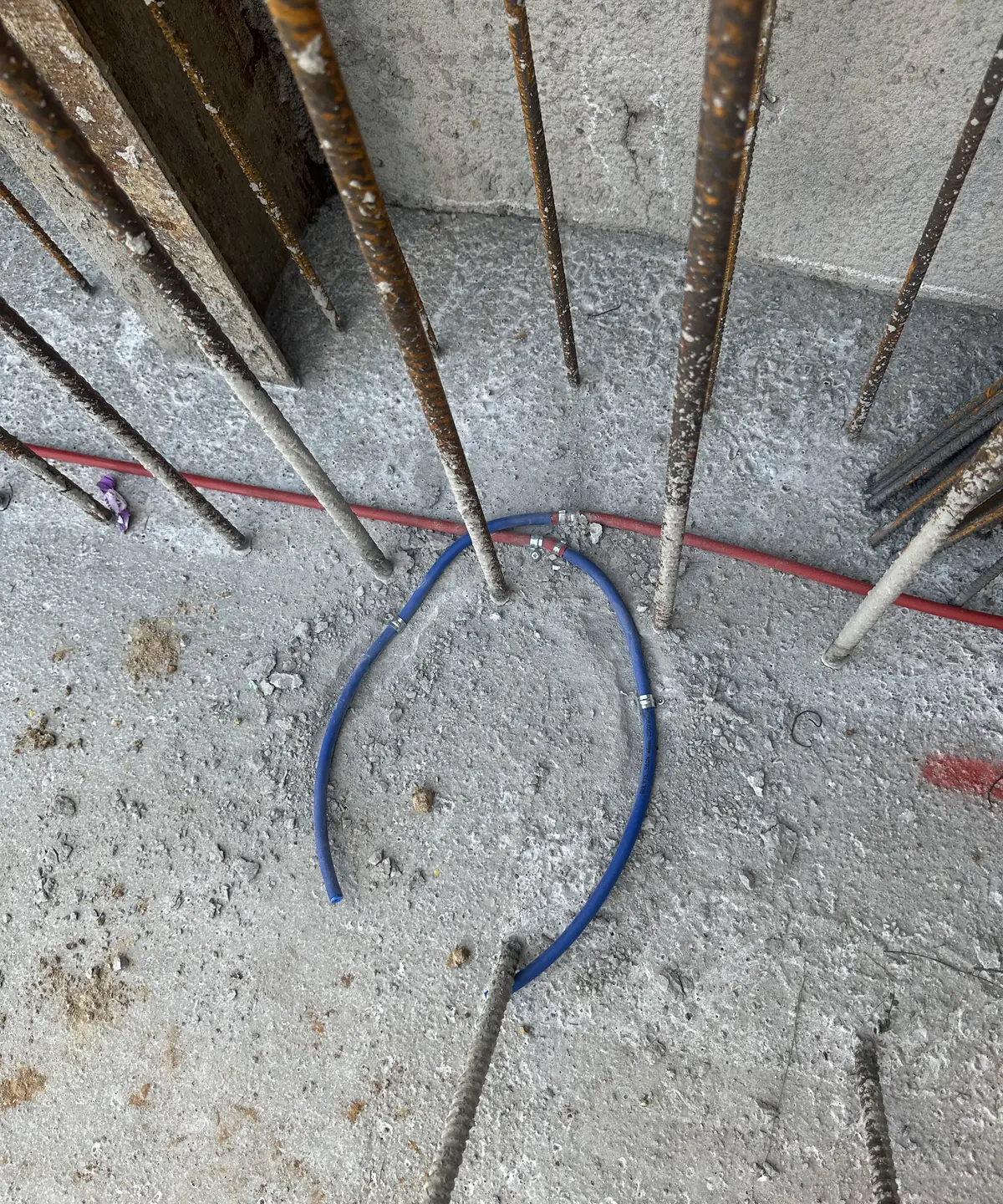

Бариера 3 — инжекционният маркуч

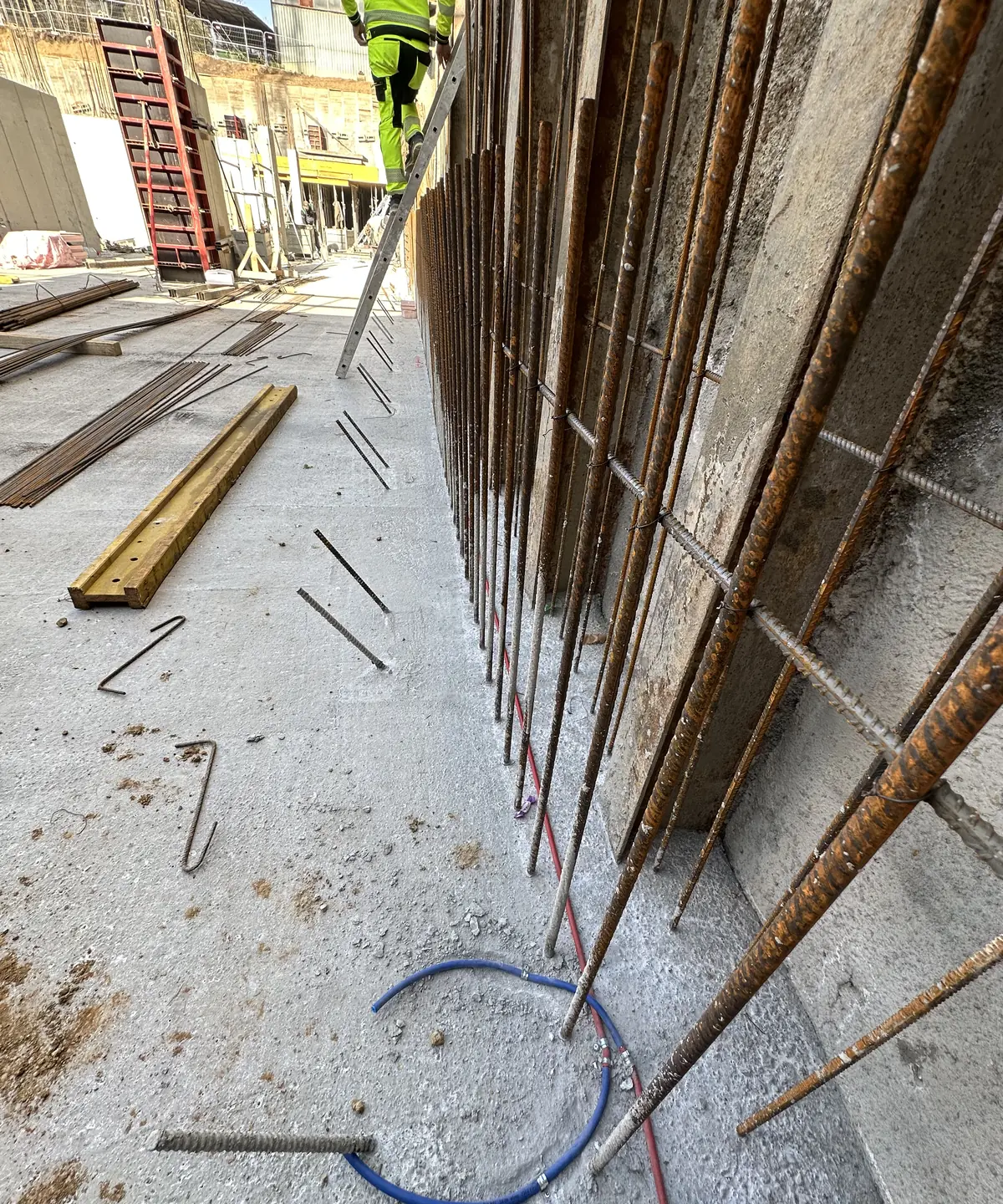

Маркучът се полага по същата фуга и краищата му се извеждат в достъпни точки. Сам по себе си той не изолира нищо — той е канал. Ако след години някъде се появи теч, през него се инжектира смола под налягане и фугата се запълва по цялото сечение, без да се къртят стени и без изкоп отвън. Това е единствената от трите бариери, която остава в ръцете ви и след като сградата е готова.
Обектът е в процес на изпълнение
ЗАЩО ТРИТЕ ЗАЕДНО
Всяка от трите бариери покрива слабостта на другите две. Кристализацията прави масата на бетона водоплътна, но не решава прекъсването; лентата решава прекъсването, но е недостъпна; маркучът не изолира, но остава достъпен. Поотделно всяка има дупка. Заедно нямат обща.
Подземната част е изпълнена и засипана, конструкцията е на четири етажа над нея. Това, което остава на разположение, са изведените краища на маркучите — единствената точка, през която фугата може да се обслужи, без да се разрушава нищо.
СВЪРЖЕТЕ СЕ С НАС
Хронология
КАК СЕ ИЗПЪЛНИ НА ОБЕКТА.
Трите бариери не се полагат наведнъж — всяка има свой момент в графика на конструкцията и пропуснатият момент не се наваксва. Добавката влиза в бетоновия център, лентата — преди кофрирането, маркучът — преди второто бетониране. Работи се по график на строителя, между другите бригади на обекта.
Подземни етажи · Фундаментни плочи · Сутеренни стени · Работни фуги · Шахти и проходи
ЗАЯВЕТЕ ТЕХНИЧЕСКО РЕШЕНИЕ- 01

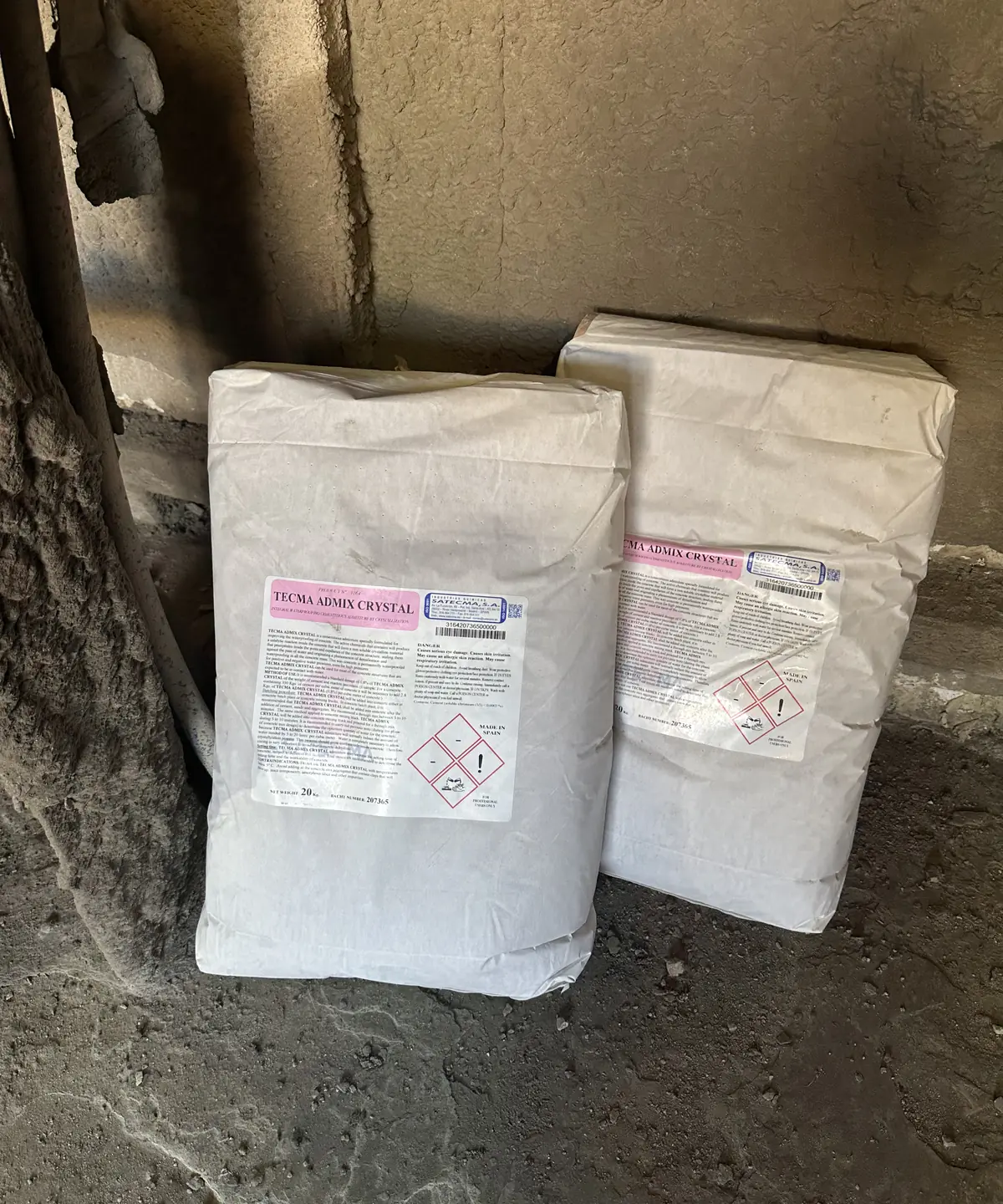

Добавката — в бетоновия център

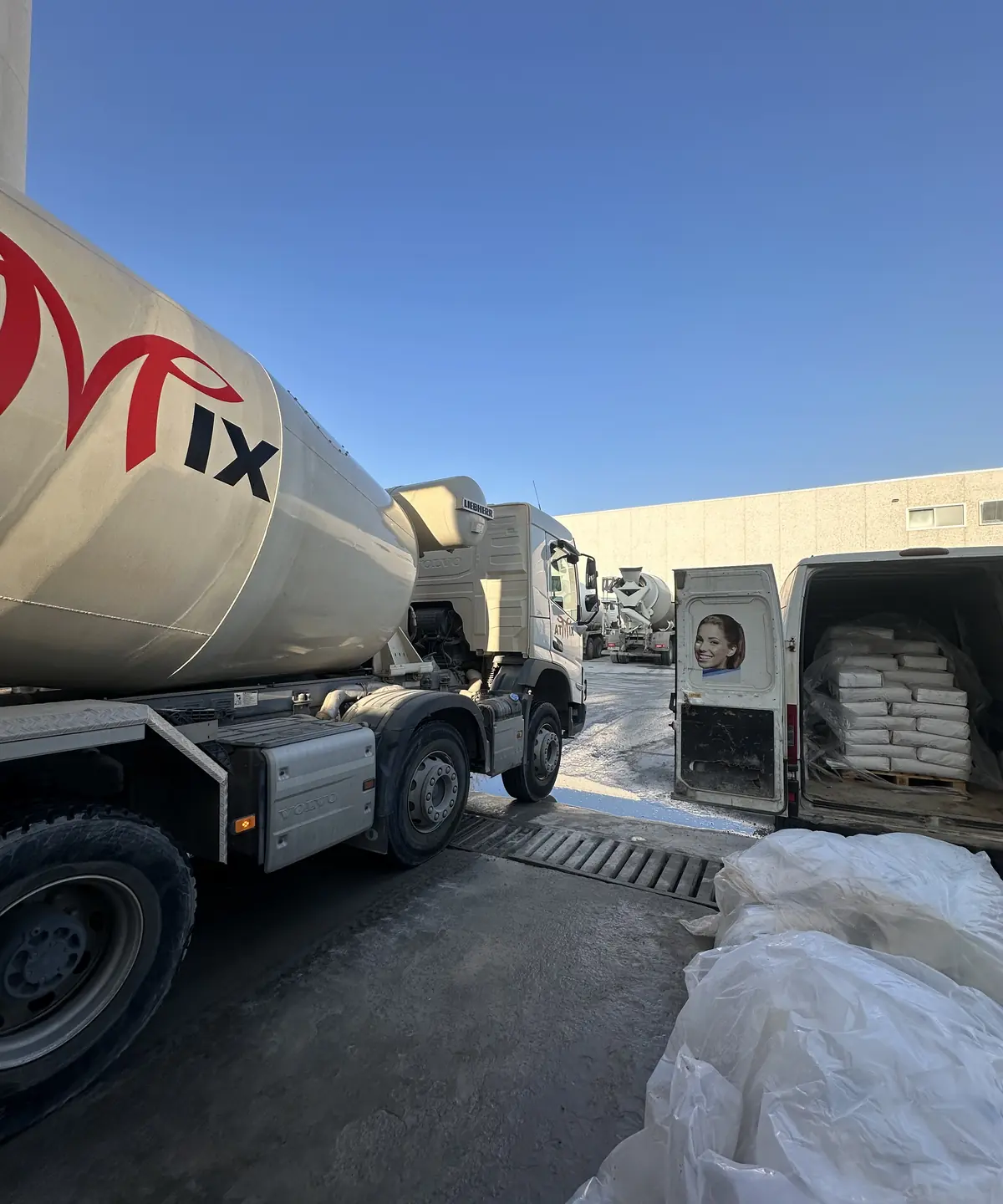

TECMA ADMIX CRYSTAL се дозира в миксера при зареждането, не на обекта. Така добавката е равномерно разпределена в цялата смес, а не концентрирана в последните кубици.
- 02

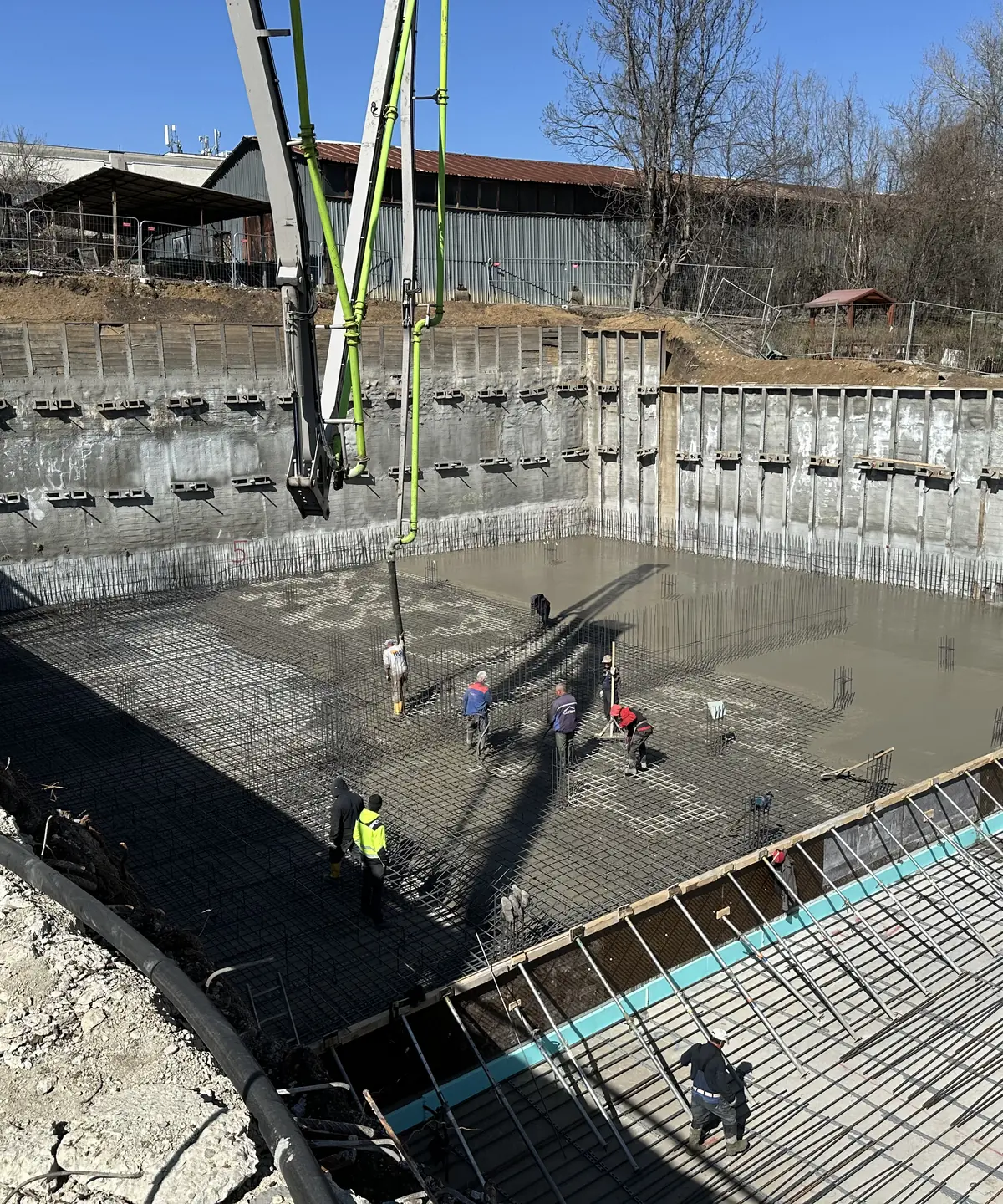

Изливане на плочата
Бетонирането върви непрекъснато с помпа. По ръба на плочата предварително са заложени лентата и маркучът — там, където после ще стъпи стената.
- 03
Лентата и маркучите — преди кофража
Водонабъбващата лента се закрепва по оста на фугата, маркучът върви успоредно, а краищата му се извеждат в достъпни точки и се маркират. Заложени на два етапа, докато конструкцията напредва.
- 04

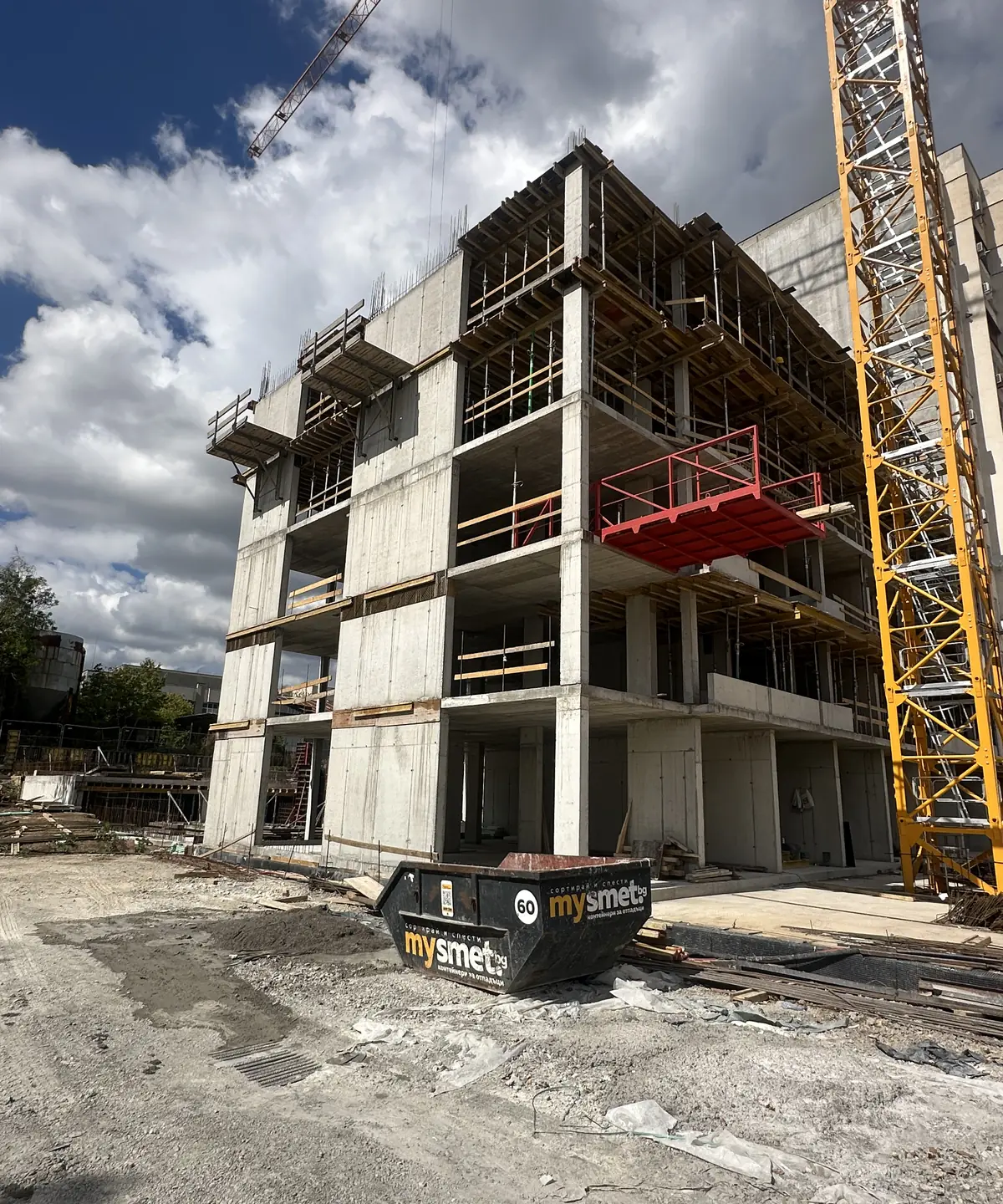

Сградата тръгва нагоре
Подземната част е затворена и засипана. Оттук нататък фугата е недостъпна за всичко освен за инжектиране през маркучите — и точно това беше смисълът на третата бариера.
